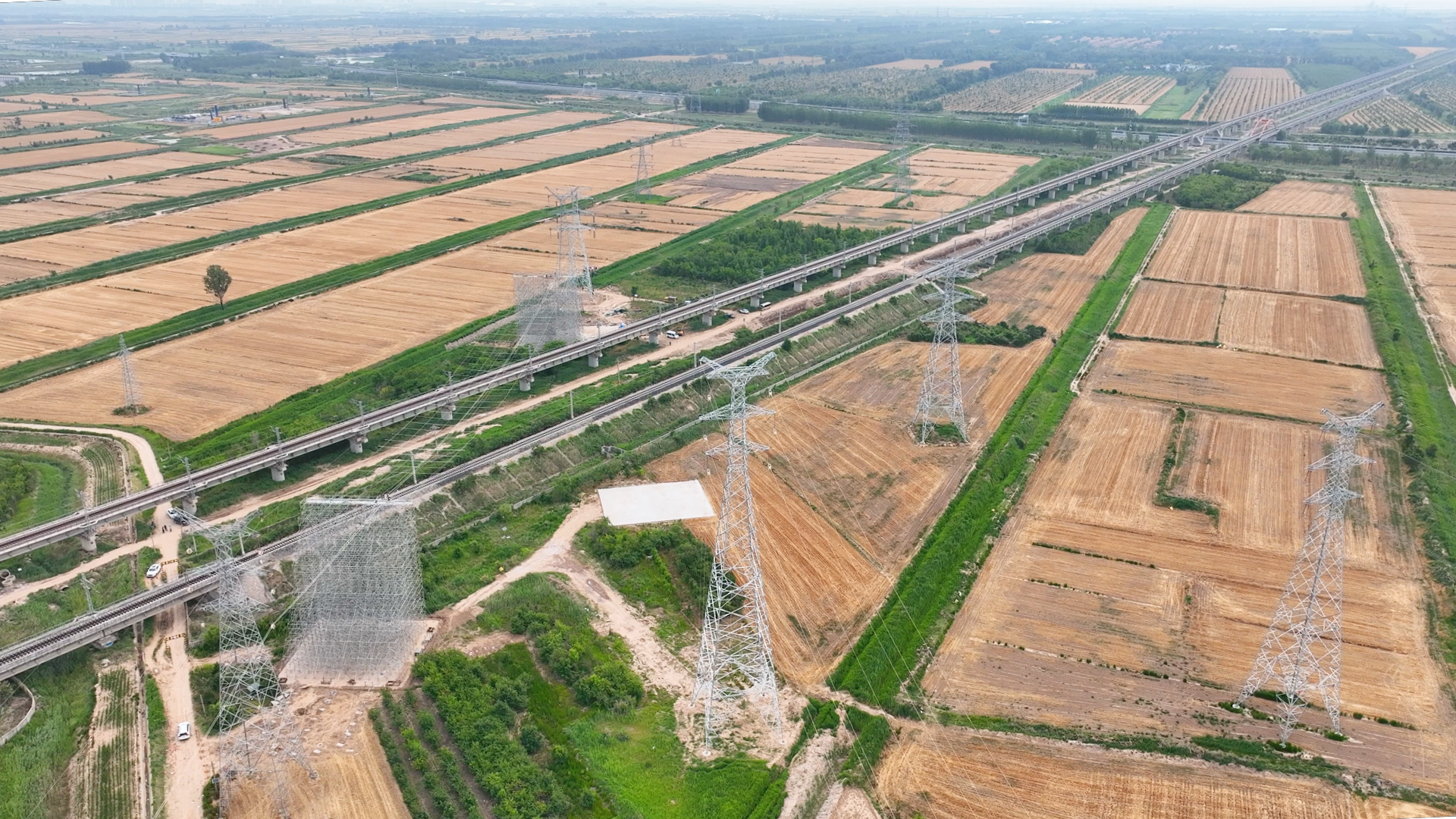

2025年6月28日,津潍高铁东营区段迁改工程取得新突破,220kV油蒲/油东线成功恢复送电,标志着津潍高铁东营区段又一关键电力迁改工程已顺利完成,为津潍高铁建设扫除了重大障碍。

东营区交通运输局工作人员表示,本次迁改的220kV油蒲/油东线是国网山东省电力公司的重要骨干电力传输线路,在东营区六户镇境内横跨德大铁路、黄大铁路和在建的津维高铁三大铁路,采用同塔双分裂导线,用电负荷较大。其原有线路横跨津潍高铁规划墩身施工区域,对中铁二十四局55#、56#墩下部结构施工及高铁后续安全运营造成影响。

中铁十局集团电务工程有限公司津潍高铁(东营区段)迁改项目部张奕告诉记者,此次迁改的原因有三个。一是因为220kV油蒲/油东线既有线路距地面约22米,满足津维高铁建设及运营要求电力线路距地面最小距离44.5米,前改后距地面45.5米。二是220kV油蒲/油东线既有线路安全系数为1.0,依据技术规范输电线路跨越高速铁路安全系数要满足1.2。三是跨越时,输电线路与铁路交叉角不应小于45°,既有220kV油蒲/油东线与铁路交叉角度为36°,前改后交叉角度为50°。

此次迁改国网山东省电力公司、国铁济南局、国能黄大铁路有限公司等多家单位共同协定,确定相同的停电迁改时间。在迁改过程中,因拆除旧线路与架设新线路的跨越德大铁路、黄大铁路防护架存在重叠,无法同时进行,只能搭建拆除旧线路的跨越架,完成后,再搭建新架线的跨越架。

为在最短时间内完成迁改施工,给津潍高铁建设单位留出充足时间,国铁济南局、国能黄大铁路公司,与德大铁路、黄大铁路主管单位及国网山东省电力公司沟通协调,德大铁路、黄大铁路各批复4个天窗,国网山东省电力公司批复停电13天。最终,历时13天停电时间,圆满完成了新建5基铁塔、架设导线12000米,拆除既有铁塔5基及导线等迁改施工任务。

此次,220kV油蒲/油东线的顺利迁改及送电,不仅为津潍高铁墩身施工扫清了障碍,也为后续高铁通车后的安全运营创造了有利条件。(大众新闻记者 郝文杰 陶敬玉 )
