山东蒙阴垛庄抽水蓄能电站项目核准
刘童 来源:大众新闻
2026-04-01 22:59:14原创
3月31日,山东省发展改革委以鲁发改项审〔2026〕144号文核准山东蒙阴垛庄抽水蓄能电站项目,移民安置区基础设施工程同步开工建设,圆满完成国家发展改革委一季度核准开工要求。

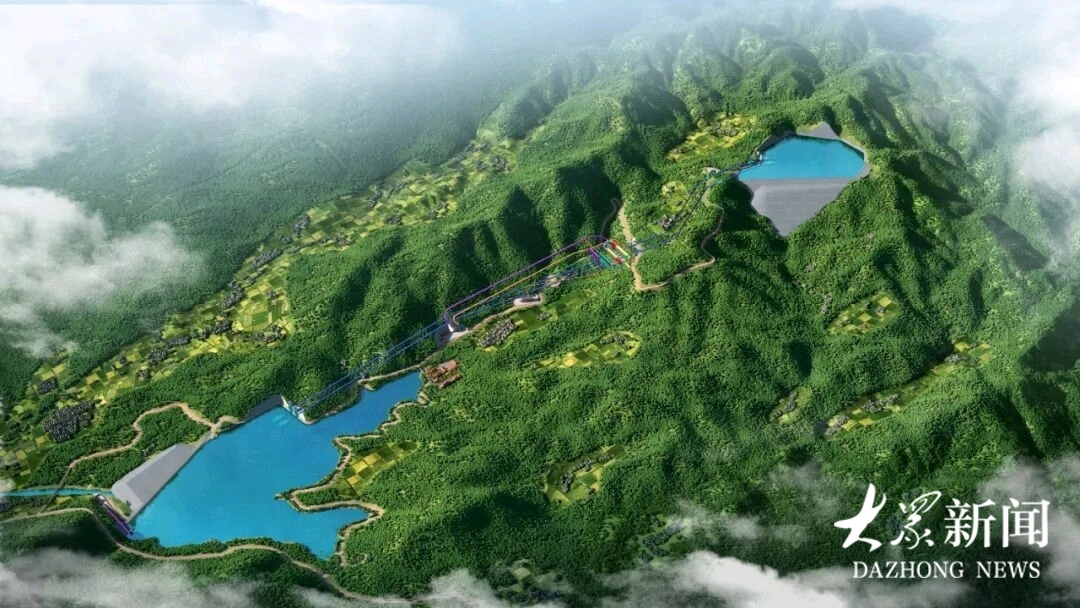

山东蒙阴垛庄抽水蓄能电站项目效果图
蒙阴垛庄抽蓄项目是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”时期重点实施项目,并纳入2025年度第一批需中央加大建设用地保障力度的国家重大项目清单和2026年省级重点项目实施类名单,列入国家电网公司服务新能源高质量发展十项举措。
项目位于临沂市蒙阴县垛庄镇,总装机容量120万千瓦,主要由上水库、下水库、输水系统、地下厂房、地面开关站和配套连接道路、业主营地、施工供电工程、供水及补水系统等组成,为一等大(1)型工程。电站共安装4台30万千瓦单级混流可逆式水泵水轮机-发电电动机组,额定水头277米,连续满发时长5小时,预计2031年首台机组投运,2032年全站建成投运。
电站投运后,将承担山东电网调峰、填谷、调频、调相和事故备用等多重功能,每年可提高新能源消纳率超过0.4个百分点,可减少二氧化碳排放约116.6万吨,有力支撑山东电网安全稳定运行和山东能源绿色转型,为山东省加快实现“双碳”目标作出积极贡献。
蒙阴垛庄抽蓄项目前期工作由国网山东省电力公司主导开展,该公司党委高度重视,成立了由主要负责同志任组长的抽水蓄能开发建设领导小组,印发《抽水蓄能高质量发展工作方案》。自项目启动科研以来,在国网抽蓄事业部的专业指导下,国网山东电力抽蓄办紧盯关键节点、强化工作统筹、创新工作机制,优化前期工作流程,准确把握用地预审、征地移民两条关键路径,细分地质、水利、文物等8个主要攻坚方向,优化实物指标调查、环水保等专题编审时序,组建工作专班专项推进,省市县三级联动,分级负责、分层对接、定期督导,仅用时7个月完成可研编审、12个月取齐核准要件、21个月实现核准,创出抽蓄前期工作“山东速度”,迈出国网抽蓄属地化运营试点示范“第一步”,为后续抽蓄项目建设管理积累了宝贵经验。
(大众新闻记者 刘童 通讯员 崔浩杰 张雯)
